大禹集团天津募投项目建设进展现场图片十八

编辑:  更新于:2011年9月29日  阅读量:

(以下照片均拍摄于2011年9月27日)

1.  生产楼一:一至六层框架主体工程完成,屋面板混凝土浇筑完成。车行坡道坡道及台阶混凝土浇筑完成。主体结构工程通过验收。一至六层内墙面抹灰完成。坡道脚手架拆除完成,土方回填完成,坡道砌筑完成,坡道内墙抹灰完成,坡道地面施工完成。屋面具备找平层施工条。卫生间找平层施工完成。地源热泵系统:风机盘管吊装完成。消防工程:一、六层主管道安装完毕;管道立管安装完毕。弱电、监控系统:一号楼弱电3-6层穿线完成。

2.  三号宿舍楼:一至六层主体框架工程完成,一层至六层维护墙体及隔墙砌筑完成。二次结构浇筑完成。主体结构工程通过验收。一至六层墙体基层喷毛、内墙面抹灰、窗框安装完成;地面地砖铺设完成三分之二;屋面保温、找平层施工完成。卫生间找平层施工完成,卫生间防水一遍完,卫生间墙砖基本贴完。地源热泵系统:一至六层室内地源热系统主立管安装完成,房间水平管连接完成,风机盘管吊装完成,风机盘管与水平管连接完成。消防系统:消火栓主管道连接完成。

3.  生产楼七:局部二层及一至六层主体工程完成,屋面完成封顶,女儿墙浇筑完成,一至六层维护墙体及隔墙砌筑完成。主体结构工程通过验收。一至六层内墙面抹灰、管道井抹灰、窗框安装完成;一层地面素土、灰土回填完成;屋面找平层,保温施工完成。消防系统:二至六层喷淋管道安装完成,三至六层完成打压;消火栓,喷淋主管道基本完成,消火栓箱部分安装完成,3-6层火灾自动报警系统穿线。地源热泵系统:一至六层室内地源热系统风机盘管及水平干管打压、立管安装完成;一至六层冷凝水管连接完成,一、二层大厅(除高空、包箱)风机盘管吊装、连接完成;一、二层大厅冷凝水管连接完成;客房水系统保温完成。

   室内装修:一至六层房间吊顶主副龙骨安装完成、走廊主龙骨安装完成;一至六层房间内窗帘盒制安及包柱完成。卫生间找平层完成。局部一层餐厅主龙骨安装完  成。

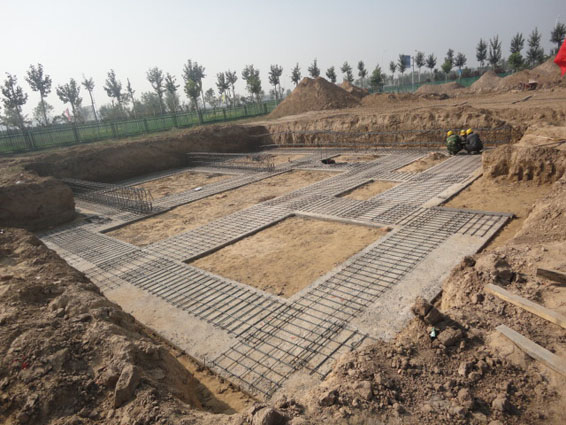

4.四栋实验楼开槽完毕;验槽完毕,垫层混凝土浇筑完毕;垫层放线完毕。正在进行底板钢筋绑扎工作。

5.厂区弱电、监控工程:外网路有三条管线,现挖沟完成。

6.  滴灌车间一:建筑工程完成,车间环氧地坪漆地面施工完成。车间办公室吊顶完成。夹层楼梯不锈钢扶手安装、卫生间洁具完成。室内消防管道、喷淋、中水主管道安装完毕。三条滴灌生产线,十二台注塑机进场正在进行安装调试。[Page]

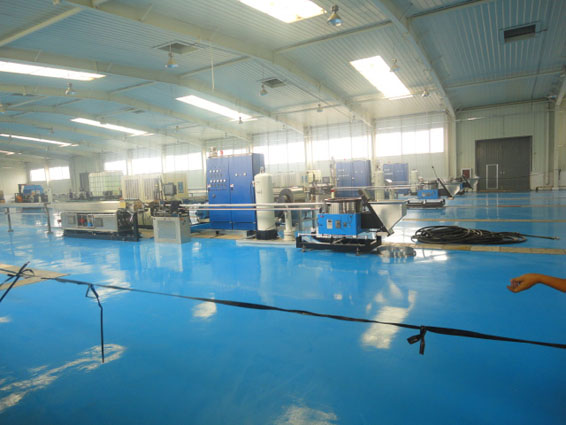

7.  滴灌车间二:建筑工程完成,车间环氧地坪漆地面施工完成。车间办公室吊顶完成。夹层楼梯不锈钢扶手安装、卫生间洁具完成。室内消防管道、喷淋、中水主管道安装完毕。五条滴灌生产线,六台注塑机进场正在进行安装调试。

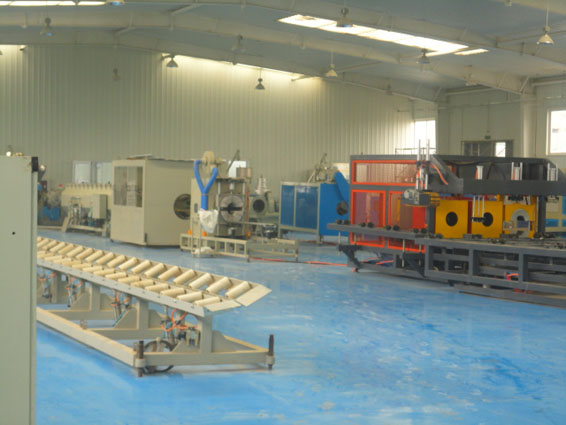

8.  PVC车间一:建筑工程已完成,车间环氧地坪漆地面施工完成。车间办公室吊顶已完成。夹层楼梯不锈钢扶手安装、卫生间洁具完成。室内消防管道、喷淋、中水主管道安装完毕。五条PVC生产线进场正在进行安装调试。

9.  PVC车间二:建筑工程完成,车间环氧地坪漆地面施工完成。车间办公室吊顶完成。夹层楼梯不锈钢扶手安装、卫生间洁具完成。室内消防管道、喷淋、中水主管道安装完毕。五条PE生产线进场正在进行安装调试。
